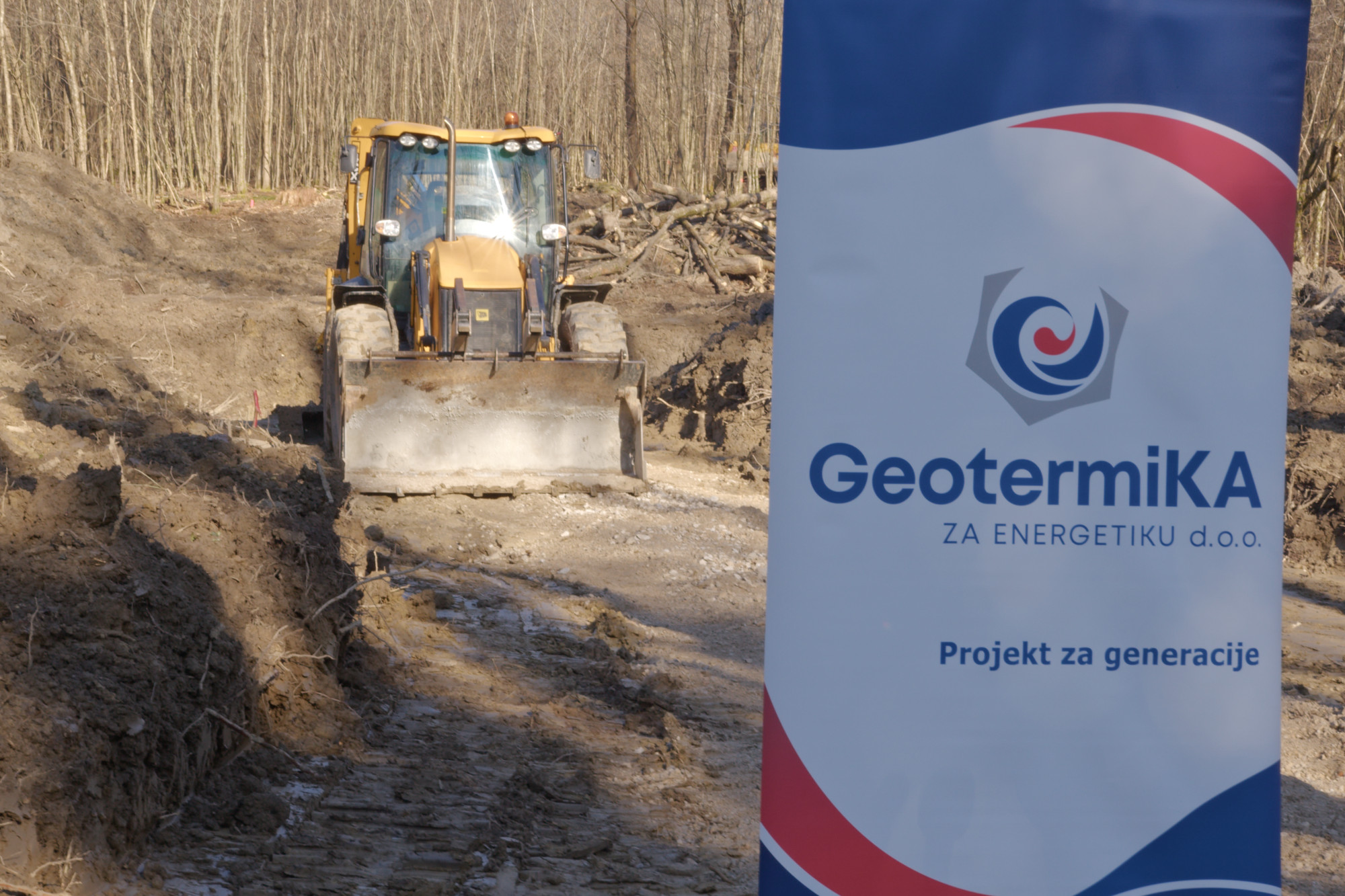

Bageri u šumi Šumbar, nadomak stočarske farme, krče prilazni put do mjesta na kojem će uskoro stajati bušeći toranj.
- Sada se radi na uređenju bušotinskog placa gdje će uskoro, nadam se, stajati bušotinski radni toranj gdje će se raditi i naša prva istražna bušotina, rekao je direktor tvrtke Geotermika Vlatko Kovačić, na konferenciji za novinare na početku buduće prilazne ceste.
Ovi započeti radovi vrijedni su milijun i 86 tisuća eura od čega je 781 tisuća sufinanciranje iz spomenute financijske omotnice te 435 tisuća eura iz proračuna Grada Karlovca.
Upravo je Grad u potrebnu dokumentaciju i sufinanciranje ovih radova u pet godina uložio nešto više od 1,1 milijuna eura.
Za ono što slijedi nakon ove faze sredstva trenutno nisu osigurana. Karlovac za razliku od nekoliko hrvatskih gradova nije dobio financijsku potporu države za ovaj najrizičniji, istražni dio koji ne sufinancira ni EU. Projekt je skup pa njegova konačna realizacija najviše ovisi o brzini osiguravanja novca.
-Kucali smo na mnoga vrata. I dalje kucamo i sa svima imamo, govorimo o Ministarstvu gospodarstva i Agenciji za ugljikovodike, dobru komunikaciju. Onaj glavni korak koji mi svi čekamo, a to je da taj novac za istražnu bušotinu ipak nastojimo pronaći izvan proračuna grada Karlovca, vjerujem da će se i dogoditi, rekao je gradonačelnik Karlovca Damir Mandić.
Geotermalni potencijal Karlovc je velik. Vodu će se na ovoj lokaciji crpsti s dubine od nešto više od 2,5 kilometra, a njena temperatura od 126 stupnjeva Celzijusa i 7000 kubika na dan, bit će dostatni za opskrbu centralnog toplinskog sustava u Karlovcu vrućom vodom.
-Željno očekujemo da vrela voda dođe do grada Karlovca i tada bi centralni toplinski sustav grada Karlovca bio usklađen sa svim direktivama Europske unije po pitanju obnovljivih izvora energije i da eliminiramo fosilna goriva za grijanje grada, rekao je Zdravko Eremić, direktor Gradske toplane koja je izmjenom starih vrelovoda napravila preduvjete za prelazak 8 tisuća svojih korisnika na geotermalnu vodu.
Napravljeni su i svi prostorno - planski preduvjeti da geotermalna voda dođe do Karlovca.
Nakon uređenja bušotinskog prostora slijedi postavljanje tornja za bušenje nakon čega će početi i samo bušenje istražne bušotine koja će kasnije biti i proizvodna. Istražno bušenje traje dva do tri mjeseca nakon čega će započeti testiranje ležišta i tada će se dobiti podatci koji sve zanimaju - točne temperature, protočnost, kemijski sastav geotermalne vode ispod nas.
Tvrtka GeotermiKA će potom izraditi elaborat o rezultatima testiranja s kojim će onda ići prema Ministarstvu gospodarstva i zatražiti dozvolu za zahvaćanje tj. pridobivanje geotermalne energije. Na kraju se potpisuje ugovor s RH o njenom korištenju i tek tada će moći "ući" u karlovački centralni toplinski sustav.
Uz geotermalnu energiju, što je najveći projekt, Karlovac se sve više okreće "zelenim" rješenjima za proizvodnju energije poput npr. solarne, ili za uštede, postavljanjem tzv. ESCO javne rasvjete.
T.P.
